    浅谈面层清水混凝土施工质量控制
    时间:2018-10-23 作者: 浏览:1047

    摘要:清水混凝土是装饰混凝土的一种,系一次浇筑成型,不做任何外装饰,直接利用混凝土原浇筑表面的本色和自身质感以及有规律排列的对拉螺栓孔眼、明缝、禅缝、假眼等作为装饰元素的混凝土工程,是绿色建筑的一种。其中,后浇清水混凝土面层技术为优发国际·随优而动一触即发公司专利技术,近年来,已先后承建了沈阳观音阁水库、武汉海特工业园、武汉2号线地铁机场线、7号线等多项工程的面层清水混凝土施工,以及在建的蔡甸线U型槽清水混凝土装饰工程。文章将就蔡甸线项目对面层清水混凝土的施工质量控制做出简要的阐述。

    一、后浇清水混凝土面层技术

    后浇清水混凝土面层技术是指在墙、柱等既有结构或构件外表面新浇筑的外观质量满足清水混凝土效果的混凝土结构薄层。具有薄壁结构,布料振捣困难;零星施工、连续性差等技术难点。

    二、面层清水混凝土质量控制要点

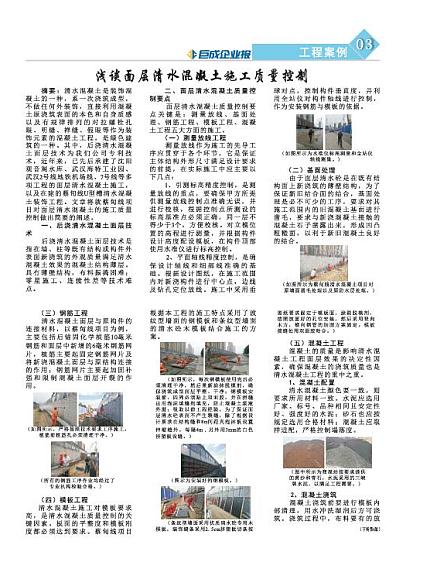

    面层清水混凝土质量控制要点关键是:测量放线、基面处理、钢筋工程、模板工程、混凝土工程五大方面的施工。

    (一)测量放线工程

    测量放线作为施工的先导工序应贯穿于各个环节,它是保证主体结构外形尺寸满足设计要求的前提,在实际施工中应主要以下几点:

    1、引测标高精度控制,是测量放线的重点,要确保甲方所提供测量放线控制点准确无误,并进行校核,根据控制点所测设的标高基准点必须正确,同一层不得少于3个,方便校核。对立模位置的高程进行测量,并根据构件设计高度配设模板,在构件顶部使用水准仪进行标高控制

    2、平面轴线精度控制,是确保设计轴线和细部线准确的基础。根据设计图纸,在施工范围内对新浇构件进行中心点,边线及钻孔定位放线。施工中采用垂球对点,控制构件垂直度,并利用全站仪对构件轴线进行控制,作为安装钢筋与模板的依据。

    (二)基面处理

    由于面层清水砼是在既有结构面上新浇筑的薄壁结构,为了保证新旧结合面的结合,基面处理是必不可少的工序,要求对其施工范围内的旧混凝土基面进行凿毛,要求与新浇混凝土接触的混凝土石子凿露出来,形成凹凸粗糙面,以利于新旧混凝土良好的结合。

    (三)钢筋工程

    清水混凝土面层与原构件的连接材料,以蔡甸线项目为例,主要包括后锚固化学植筋10毫米钢筋和面层中新增的6毫米钢筋网片,植筋主要起固定钢筋网片及将新浇混凝土面层与原结构连接的作用;钢筋网片主要起加固补强和限制混凝土面层开裂的作用。

    (四)模板工程

    清水混凝土施工对模板要求高,是清水混凝土质量控制的关键因素。板面的平整度和模板刚度都必须达到要求。蔡甸线项目根据本工程的施工特点采用了波纹型墙面的钢模板和条纹型墙面的清水砼木模板结合施工的方案。

    (五)混凝土工程

    混凝土的质量是影响清水混凝土工程面层效果的决定性因素,确保混凝土的浇筑质量也是清水混凝土工程的重中之重。

    1、混凝土配置

    清水混凝土颜色要一致,则要求所用材料一致。水泥应选用厂家、标号、品种相同且安定性好、强度好的水泥;砂石也应按规定选用合格材料;混凝土应取样适配,严格控制塌落度。

    2、混凝土浇筑

    混凝土浇筑前要进行模板内部清理,用水冲洗湿润后方可浇筑。浇筑过程中,布料要有的放矢,控制下料量;振捣要均匀、密实,不得漏震,振捣棒不得触碰钢筋和模板,避免出现脱模剂脱落,混凝土面夹层现象;混凝土供应要连续供料,避免出现断层现象。

    3、混凝土成品养护

    混凝土早期养护,有专人负责,使混凝土处于湿润状态,养护时间满足混凝土硬化和强度增长的需要。成型后进行局部缺陷的修复和拉杆孔的填补,以及伸缩缝的耐候胶填充,做好成品保护,最后进行保护涂料的涂刷。

    三、施工人员专业技术培训

    后浇面层清水混凝土工程质量要求高、工序复杂、作业精细,对工人的专业技术水平要求高。为保证蔡甸线工程的保质保量的有序进行,特抽调清水混凝土施工经验丰富的工人赴项目施工,并且项目部技术人员定期进行工人施工技术交底和安全交底,以保证项目顺利进行。
