第140期:第四版

    战高温,迎酷暑,腾博官网攻坚战
    时间:2018-10-23 作者: 浏览:1021

    ——武汉轨道交通7号线一期工程三阳路越江隧道清水混凝土工程

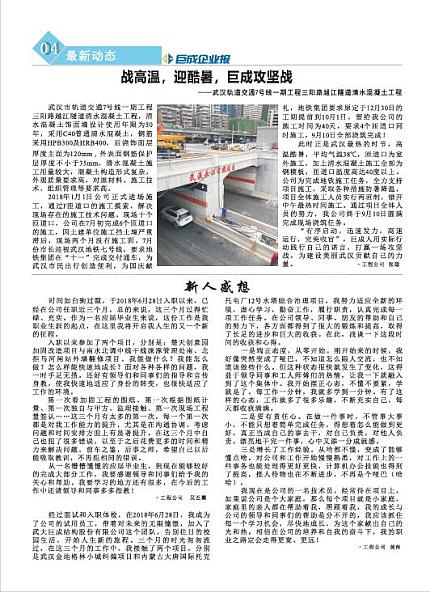

    武汉市轨道交通7号线一期工程三阳路越江隧道清水混凝土工程,清水混凝土饰面墙设计使用年限为50年,采用C40普通清水混凝土,钢筋采用HPB300HRB400,后浇饰面层厚度主面为120mm,外表面钢筋保护层厚度不小于35mm。清水混凝土施工用量较大,混凝土构造形式复杂,外观质量要求高,对原材料、施工技术、组织管理等要求高。

    2018年11日公司正式进场施工,通过F匝道口的施工摸索,解决现场存在的施工技术问题。现场十个匝道口,公司在7月初完成6个匝道口的施工,因土建单位施工挡土墙严重滞后,现场两个月没有施工面。7月份市长巡视武汉地铁七号线,要求地铁集团在十一完成交付通车,为武汉市民出行创造便利,为国庆献礼,地铁集团要求原定于1230日的工期提前到101日,留给我公司的施工时间为40天,要求4个匝道口同时施工,910日全部浇筑完成!

    此时正是武汉最热的时节,高温酷暑,平均气温38℃,匝道口为室外施工,加上清水混凝土施工全部为钢模板,匝道口温度高达40度以上。公司为完成地铁施工任务,全力支持项目施工,采取各种措施防暑降温,项目全体施工人员实行两班制,错开中午最热时间施工。通过项目全体人员的努力,我公司终于910日圆满完成现场浇筑任务。

    “有序启动,迅速发力,高速运行,完美收官”,腾博官网人用实际行动践行自己的诺言,打赢一场攻坚战,为建设美丽武汉贡献自己的力量。
