    深圳夹砂管抢险工程再创辉煌
    时间:2018-01-08 作者:孔元元 浏览:1316

    深圳北部水源夹砂管抢险工程自2015729日爆管抢险施工以来,每年业主都邀请我公司在检修期间对问题管道进行加固。

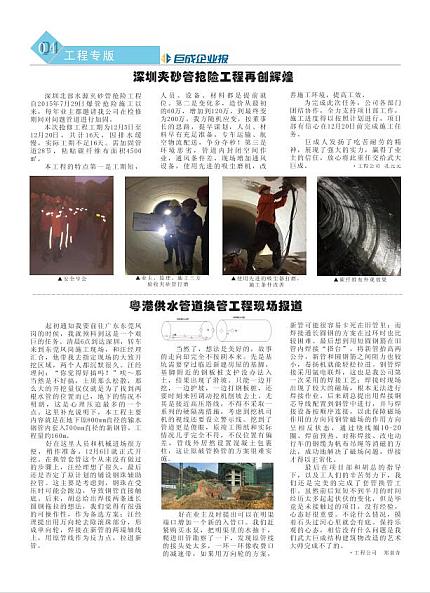

    本次抢修工程工期为125日至1220日,共计16天,因排水缓慢,实际工期不足16天。需加固管道28节,粘贴碳纤维布面积4500㎡。

    本工程的特点第一是工期短,人员、设备、材料都是提前就位。第二是变化多,造价从最初的60万,增加到120万,到最终变为200万。我方随机应变,按董事长的思路,提早谋划,人员、材料早有充足准备,专车运输、航空物流配送,争分夺秒!第三是环境恶劣,管道内封闭空间作业,通风条件差,现场增加通风设备,使用先进的吸尘磨机,改善施工环境,提高工效。

    为完成此次任务,公司各部门团结协作,全力支持项目部工作,施工进度得以按照计划进行,项目部有信心在1220日前完成施工任务。

    腾博官网人发扬了吃苦耐劳的精神,展现了强大的实力,赢得了业主的信任,放心将此重任交给武大腾博官网。
